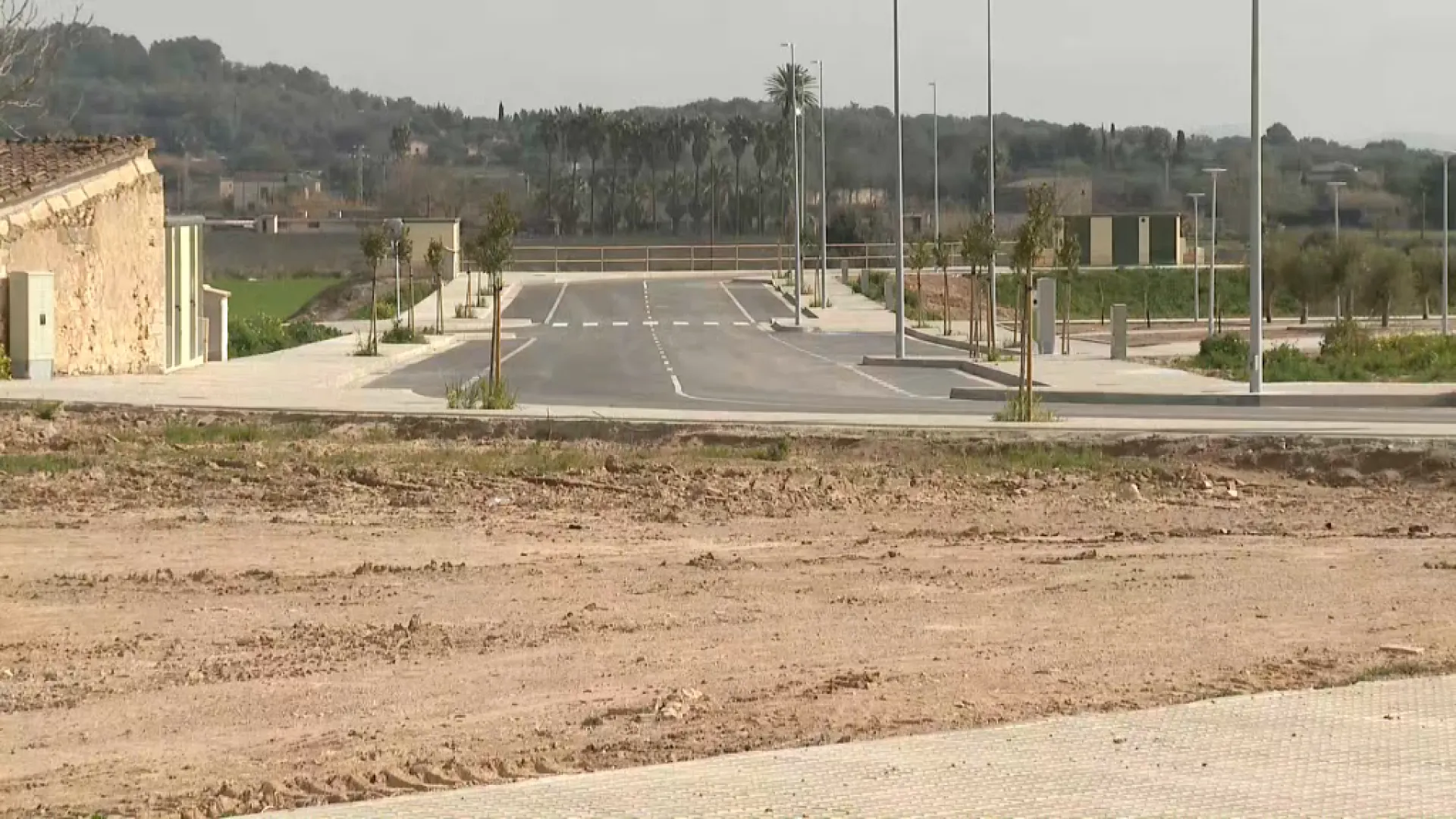

Des que es va inaugurar el passat mes de febrer, roman inservible, perquè no s'hi ha pogut construir cap nau
152

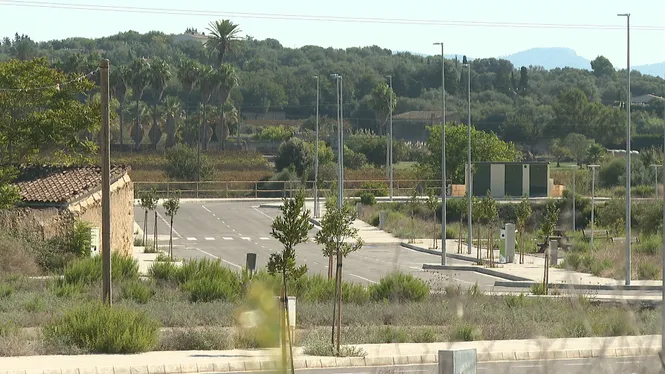

Al polígon industrial de Porreres, no es pot construir cap nau perquè no hi ha electricitat. Fa 3 anys que es tramita l’alta del corrent, i Ajuntament, Govern i propietaris pressionen per tal que la connexió des de Llucmajor s’enllesteixi. Endesa es compromet a fer la connexió el gener.
I és que es va inaugurar el febrer d’enguany, però encara no funciona. El full de serveis d’aquest polígon industrial és escàs. Se’n va iniciar la tramitació fa 18 anys, finalment es construí i ara, tanmateix, no ha arrencat perquè no hi ha corrent. Fa 3 anys que començaren el procediment per sol·licitar-ne l’alta. El subministrament ha de venir de Llucmajor i, per tant, el Consistori llucmajorer també ha intervingut en l’expedient.
El corrent, segons l’energètica, arribarà el gener. Aquest polígon va costar 3 milions d’euros, dels quals 2 i mig aportats per l’Institut d’Innovació Empresarial del Govern i la resta, per la junta de compensació. L’IDI té en propietat 15 de les 31 parcel·les. L’Ajuntament en té 6 i la resta de propietaris, 10.
Ha estat seleccionat d'entre una vintena de directors amateurs. Oferirà un concert el mes de juny a la Misericòrdia
Durant la jornada, s'han arribat a registrar ones de fins a 13 metres
S'estrena un nou tipus de prova, més orientat a les habilitats professionals
El marit de la víctima i diversos testimonis varen evitar que una dona fos introduïda per força dins un vehicle
